Речь идет о запланированных ремонтных и профилактических мероприятиях.

АО «Тепловая компания» отчиталась, что по состоянию на середину июля испытания проведены на 545 км тепловых сетей, что составляет 54% от общего объёма.

«От источников ОмскРТС испытано 401 км сетей, что составляет 56% от плана по этому сегменту. От собственных и ведомственных источников компании проверено 144 км сетей — 49% от предусмотренного объёма. Испытания на максимальную температуру успешно завершены от ТЭЦ 2, ТЭЦ 4 и собственных источниках теплоснабжения», — рассказал исполняющий обязанности заместителя главного инженера по тепловым сетям АО «Тепловая компания» Владимир Куцепалов.

Общий объём работ по ремонту и реконструкции тепловых сетей в 2026 году составляет 53 км, уже отремонтировано 23,9 км, что соответствует 45% плана.

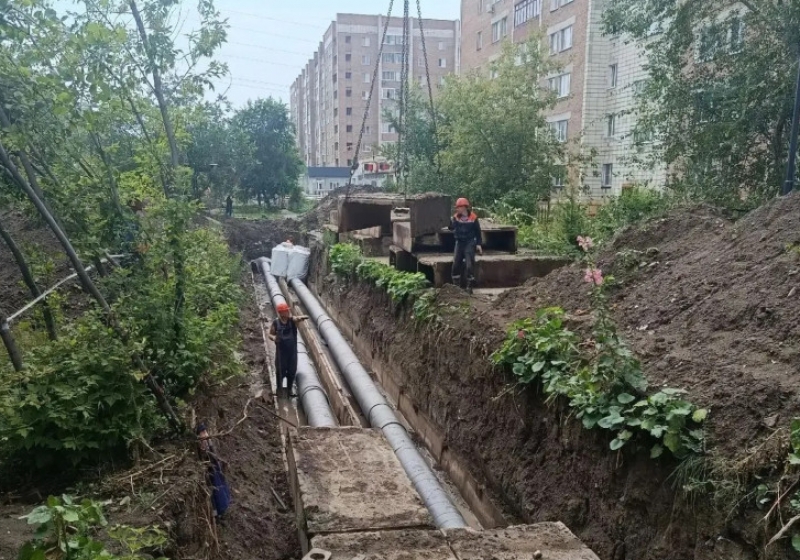

Так, на улице Блюхера, 26 проводится капитальный ремонт теплотрассы. На участке протяжённостью 500 м с диаметром трубопровода 325 мм технологические работы уже завершены. Сейчас специалисты занимаются изоляцией трубопровода, перекрытием канала и последующим благоустройством территории. В ближайшее время работы будут полностью закончены, а потребители обеспечены надёжным теплоснабжением и горячим водоснабжением.
